一、前期准备
1. 现场勘察与评估

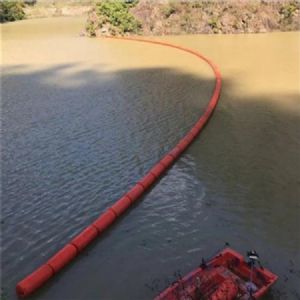

浮筒状态:检查 PE / 玻璃钢浮筒的破损、开裂、变形、浮力衰减、老化、生物附着。
系统整体:检查主缆 / 钢丝绳、连接件、锚链 / 锚块、拦污网、锚固墩、随水位升降机构。
工况条件:测量水深、流速、水位变幅、漂浮物类型与量、通航 / 施工窗口期。
检测:浮力测试、缆绳张力、锚块稳定性、拦污网破损与网眼堵塞。
2. 方案制定
更换范围:局部(单 / 多节)或整体更换;优先模块化快换。
临时措施:布设临时浮筒 / 拦污索,保障取水安全。
施工时序:选低水位、低流速、非汛期;避开取水高峰。
材料选型:
浮筒:HDPE 滚塑(抗 UV、耐腐、寿命 8–15 年)、内部聚氨酯发泡填充。
主缆:镀锌 / 不锈钢钢丝绳(φ16–24mm)、配套卸扣、绳卡、花篮螺栓。
拦污网:尼龙 / PE 网(网眼 20–100mm)、底部配重链。
锚固:混凝土锚块(100–500kg)、锚链长度≥水深 ×1.5–2.0 倍。
3. 安全与资源
作业船、潜水 / 水下设备、焊接 / 修补工具、交通船、警戒船。
人员持证(水上作业、潜水、焊接)、安全交底、应急预案(落水、溺水、缆绳断裂)。
临时供电、照明、通讯、警示标识(反光 / LED 灯)。

二、局部修复
1. 浮筒表面修复(PE 材质)
清理破损处油污、藻类、泥沙。
小裂缝 / 划痕:用PE 修补棒 + 热风怆热熔焊接,或专用塑料修补剂密封。
局部凹陷 / 小孔:填充发泡材料,外覆 PE 片材热熔固定。
大面积破损 / 浮力失效:直接更换单节浮筒。
2. 连接件与缆绳修复
卸扣 / 绳卡:除锈、润滑、更换锈蚀 / 变形件。
钢丝绳:断丝≤总丝数 5% 可局部加固;>5% 整段更换。
花篮螺栓:调整张力,确保受力均匀(偏差≤10%)。
3. 拦污网修复
破洞:同材质网片缝合 / 绑扎,搭接≥300mm。
网底配重链:补全、调整,保证网体垂直展开。

三、整体 / 批量更换
1. 临时支撑与断缆准备
上游布设临时浮筒 + 拦污网,隔离施工区,保障取水口安全。
分段松缆:用作业船固定旧浮排,逐段释放主缆张力,避免整体失控。
2. 旧浮排拆除
切割 / 解开旧浮筒连接件,逐节吊至岸边拆解、清运。
清理主缆、锚链、锚固点,除锈、检查、更换损坏部件。
3. 新浮排组装与下水
岸边预组装:浮筒穿主缆→装连接件→挂拦污网→接配重链。
分段下水:用作业船拖运、定位,逐段连接主缆。
整体张拉:两岸 / 锚固点同步收紧主缆,调整张力至设计值。
4. 锚固系统复核
检查锚块位移、锚链长度、锚固墩完整性,必要时补抛锚块。
随水位升降机构(如移动小车、滑轮)调试,确保随动顺畅。
四、调试与验收
浮力测试:浮筒吃水均匀,无倾斜、下沉。
拦污效果:模拟漂浮物,检查拦截率、网体无缠绕、无逃逸。
锚固稳定性:强水流 / 风浪后复核位移、张力。
警示系统:反光标识、LED 灯正常工作。
资料归档:施工记录、材料合格证、检测报告、验收记录。

五、长效运维
日常巡检(每周):浮筒外观、缆绳、拦污网、锚固、漂浮物清理。
季度维护:缆绳除锈防腐、张力调整、浮筒清洁、生物附着清除。
年度大修:全面检测、局部更换、防腐涂装、锚固系统加固。
汛期 / 台风前:加强检查、加固锚固、清理杂物、准备应急物资。

六、关键注意事项
安全*:水上作业必须穿救生衣、设警戒、专人指挥。
模块化快换:单节浮筒损坏独立更换,不影响整体。
水位与水流:选低水位、低流速施工,避免水流冲击导致事故。
临时拦污:更换期间必须设临时防护,防止杂物进入取水口。
材质匹配:修补 / 更换材料与原系统兼容,避免电化学腐蚀。
